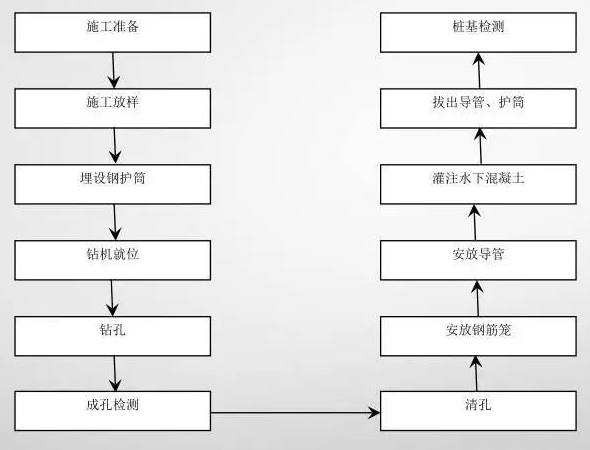

1、鉆孔樁
2、施工準備
開工前,應完成“三通一平”、設計文件審核、原材料及其試驗、設備選型、勞動力組織、開工報告等。施工放樣采用2〞級精度的全站儀或GPS RTK進行,采用S3級水準儀進行高程測量,放樣后插打護樁,護樁應牢固穩定有防護。鉆孔設備根據施工現場地質情況及進度等合理選擇,優先選用旋挖鉆及循環鉆機。
3、護筒埋設
護筒頂面應高出施工水位或地下水位2m,并高出施工地面0.5m。對于砂土和粉土等透水地層,用黏土換填至護筒刃腳下不少于0.5m,護筒直徑大于設計樁徑20~30cm,長度一般不小于2米,壁厚不小于10mm,護筒護筒埋設垂直,底部和四周所填黏質土必須分層夯實,頂部嚴禁承受荷載。
4、泥漿制備
5、鉆孔
6、終孔、清孔及檢查
鉆孔達到設計高程孔位后,對孔深、孔徑、孔位和孔形、孔底地質情況進行檢查。清孔采用換漿法,保持孔內水頭,防止塌孔、縮頸。清孔后及灌注前分別對泥漿各項指標進行測試檢查。
7、鋼筋籠制作、安裝
鋼筋籠在鋼筋加工廠采用自動滾焊機進行加工制作。鋼筋籠加工時,伸入承臺部分的鋼筋采用略大于鋼筋籠主筋直徑的1cm厚泡沫棉管套住并采用鐵絲綁扎固定。泡沫棉管可隔離鋼筋和混凝土的粘結,方便混凝土與鋼筋剝離,減少破除樁頭時對鋼筋的機械傷害,但位置施工過程中應嚴格控制。成品鋼筋籠檢驗合格后填寫樁基鋼筋籠成品標示,標志采用寬40cm高30cm車貼+鐵皮。
8、聲測管安裝
9、混凝土灌注
